2026年01月29日 星期四 国内统一刊号:CN51—0098     中国•企业家日报

潍坊抽水蓄能电站首台机组定子成功吊装

来源:企业家日报 作者:

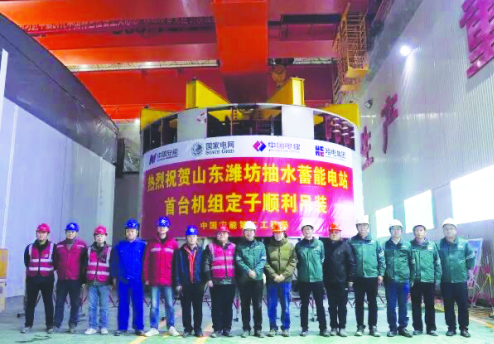

本报讯 127日,在山东潍坊抽水蓄能电站主厂房内,随着两台300吨桥机同步起吊,一个重达412吨的巨无霸被缓缓移入1号机机坑,并实现精准就位。这标志着由中国安能二局承建的国家重要能源项目——山东潍坊抽水蓄能电站首台机组心脏部件定子成功完成吊装,项目正式从设备组装阶段进入核心设备安装攻坚期,为首台机组按期投产发电奠定了坚实基础。

作为国家十四五重点实施项目、山东省新旧动能转换重大支撑性项目,山东潍坊抽水蓄能电站总投资81.18亿元,总装机容量达120万千瓦,共安装4300兆瓦可逆式水泵水轮机组。项目建成后,年发电量可达27.1亿千瓦时,每年可减少二氧化碳排放约52万吨,有效承担电网调峰填谷、调频调相、事故备用等重要功能,成为山东电网安全稳定运行的稳定器”“调节器和应急备用电源的骨干,为优化区域能源结构、推动绿色低碳发展提供坚实保障。

此次成功吊装的定子是发电机组的核心部件,被喻为发电机的心脏,由哈尔滨电机厂有限责任公司制造。这个庞然大物外径达8.82米,整体高度5.85米,由近11万张高精度硅钢片叠装而成,仅铁芯装配自重就达360吨。设备体量大、精度要求高、吊装路径需穿越厂房关键区域,给施工带来了多重挑战。

为确保吊装一次成功,项目部秉持安全第一、质量至上的原则,提前三个月组织专项方案编制与审批,联合监理、设计、设备厂家组建技术攻关团队,反复推演优化双机并车+平衡梁吊装方案。施工前,技术人员对桥机轨道、平衡梁等关键设备进行全面检修调试,先后完成了3次空载及载荷试验;安全管理人员严格划定警戒区域,组织全员专项技术交底,强化应急处置能力。吊装过程中,作业人员各司其职,通过激光测距、全站仪实时监测等手段,精准控制定子水平度与垂直度,最终实现毫米级精准就位。

下一步,项目部将乘势而上,加快推进转子吊装、机组总装等后续关键工序,严把安全关、质量关、进度关,确保工程优质高效推进,为电站2027年全面建成投产、服务山东省能源结构优化调整和双碳目标实现注入强劲绿色动能。(徐迎华 左庭达)
