2021年11月24日 星期三 国内统一刊号:CN51—0098     中国•企业家日报

冬供一线党旗飘扬 1.5万户居民用气无忧

来源:企业家日报 作者:

  ■ 王涛

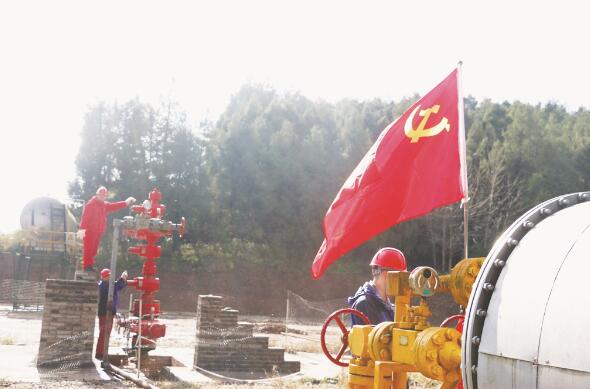

  11月21日,冬雨淅淅沥沥,打湿了曾先润的工衣。曾先润是川中油气矿仪陇作业区中台山中心井站巡护班员工,自3天前台10井临时保供工程正式启动“冬供模式”以来,作为作业区党员保供先锋队成员,曾先润每天都到台10井开井补气。

  台10井是1984年部署在大安寨段储层的一口油井,因产量低而长期关停。今年4月,该井经西南油气田公司地质摸排复查,上试致密气获得20万方/日的高产能,为解决这一区域处于输气管网末端的富驿、小元、双佛等乡镇用户冬季用气困难带来契机。

  “台10井试采地面集输工程还需要一段时间,‘远水不解近渴’,今冬明春的保供还必须要依靠这个井的临时供气流程。”曾先润介绍,作业区按照油气矿冬季保供部署,迅速启动临时保供工程建设,从井口交接、现场规划、物资准备、施工组织到完成站场流程和800米管道建设只用了15天时间。

  设备调试是这个井开启“冬供模式”的“临门一脚”。作业区针对临建工程使用的水套炉、分离器、油罐、流程是利用关停井的闲置设备,抽调生产办、维修班、以及中心井站的党员组成保供先锋队,对利旧的设备设施进行检查、维护和调试,并根据调试情况开展适应性整改。

  “这个区域共有居民1.5万户,现在每天补气是4000方,预计春节用气高峰期将补气15000方左右。”据作业区经理李平元介绍,作业区提前收集用户用气特点和用气量,按照‘定管线压力、定开井时段’的‘双定’原则组织生产,同时做好下游台12、台3等相关外输气站场压力监控,确保安全平稳供气。

  由于没有住宿条件和生活设施,在井站值班的一辆皮卡车成为移动的“活动房”。尽管条件艰苦,曾先润却对目前的补气条件颇为满意:“台10井产能充足,不用像以往一样担心补气时间长了后劲不足。”

  据了解,台10井临时保供工程投运是作业区打响冬供“战役”的“第一枪”。下一步,该作业区还将迎来仪陇河西片区保供工程投运和中台H108X井组投产两大“战役”。作业区将持续贯彻油气矿《关于在今冬明春保供工作中充分发挥基层、党组织战斗堡垒和党员先锋模范作用的通知》精神,组织党员先锋队、青年突击队打好冬供攻坚战,让党旗在冬供一线高高飘扬。
