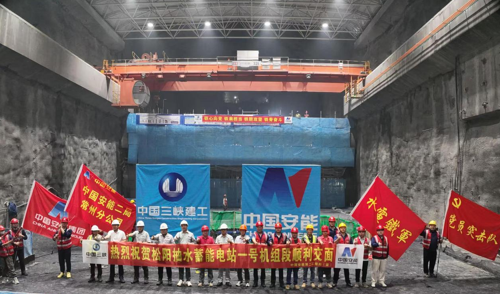

本报讯(通讯员 徐迎华) 6月17日,随着最后一方混凝土精准入仓,中国安能二局承建的浙江松阳抽水蓄能电站地下厂房1号机组顺利封顶。3天后,该机组又顺利完成土建向机电安装工作面的移交。两项关键节点的接连突破,标志着电站主体工程建设取得重大阶段性胜利,为后续机组安装调试及按期投产发电奠定了坚实基础。
浙江松阳抽水蓄能电站位于丽水市松阳县玉岩镇、竹源乡境内,是国家“十四五”重点能源实施项目,是浙江省重大能源项目,也是松阳历史上投资最大项目,工程总投资约88.2亿元,主要由上水库枢纽、下水库枢纽、输水系统、地下厂房、地面开关站、场内道路及附属设施等组成。电站为日调节纯抽水蓄能电站,安装4台35万千瓦可逆式水泵水轮发电机组,总装机容量为140万千瓦,年发电量为14亿千瓦时。
该电站建成后承担浙江电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,同时与华东电网形成区域内优势互补,为华东电网提供灵活调度能力,将有力支撑浙江电网安全稳定运行,促进新能源消纳、改善电网结构,进一步提高电网安全性、稳定性和经济性,对实现“双碳”目标、构建以新能源为主体的新型电力系统具有重要意义。
其地下厂房施工环境复杂,面临空间受限、埋件精密、结构多样、工序交叉等多重挑战。自2025年7月转入混凝土浇筑阶段以来,项目部迎难而上,创新推行“3—2—1”工作模式:开工前3个月专项策划、前2个月筹备落实、前1个月人员设备进场,实现全周期前置管控,有效保障了工程高效推进。
在施工最前线,党员突击队旗帜高扬。项目部坚持党建引领,充分发挥党支部战斗堡垒作用和党员先锋模范作用,将组织优势转化为攻坚动能。面对肘管安装、座环焊接、蜗壳水压试验等关键技术难关,建设者们扎根洞室,连续奋战,最终较原计划提前15天完成浇筑封顶,累计浇筑混凝土9139立方米,单仓最大浇筑量达1030立方米。
质量是工程的生命线。建设过程中,项目部联合监理、施工班组反复优化分层分仓浇筑工艺,精准规划物流与振捣流程,并针对大体积混凝土温控防裂等风险点制定专项预案。通过24小时轮班值守、每日安全晨会、常态化隐患排查等方式,确保了施工全过程的安全稳定与质量受控。
“1号机组的顺利封顶与交面,是对我们施工管理能力和应急攻坚能力的实战检验。”项目经理韩振宝表示。目前,全体参建人员正以此为新起点,继续发扬严谨务实、奋勇争先的作风,全力冲刺后续节点目标,努力将松阳抽水蓄能电站打造成“精品机组、美丽机电”的标杆工程,为国家能源安全和绿色发展贡献更大力量。
