汩汩“绿电”点亮万家灯火 中国安能二局首个光伏EPC项目首批方阵成功并网

来源:企业家日报 作者:

2-1 1 发电方阵场区.jpg

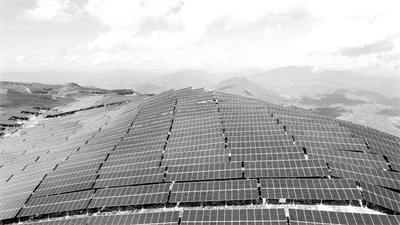

发电方阵场区

1228日,随着13#方阵第五台逆变器调试完成并成功送电,由中国安能二局承建的云南普洱市营盘山(50MW)光伏电站EPC总承包项目首批方阵并网成功。原本怪石林立的大光山,被大片单晶硅组件替代,光伏组件与山间植被交相辉映,形成一道道靓丽的蓝绿色风景线。

该项目为中国安能二局承建的第一个光伏发电EPC总承包项目,工程位于云南省普洱市思茅区龙潭彝族傣族乡,占地面积为1043亩,工程额定容量为50兆瓦,光伏发电系统由163.15兆瓦光伏方阵组成,新建1110千伏升压站。全容量投产发电后,预计每年可提供约8776万千瓦时的清洁电能,满足3.6万户家庭年用电量,每年可节约标准煤2.76万吨,减排二氧化碳6.94万吨。

项目作为山地集中式EPC光伏项目,具有边设计边施工、工期紧、物资设备采购及管理工作量大、发电场区范围大管控难度大、征地协调纠纷多等特点。并网前后各类试验检测调试、并网手续办理、质量监督、专题验收等项目繁多,项目部深入研究各类规范要求,逐项进行梳理,提前介入开展。光伏发电项目施工为人力密集型项目,桩基础浇筑、支架组件安装、电气安装需要大量的作业人员,项目部根据施工场区具体情况测算相应工序单位人员的施工效率,合理配置作业人员,确保达到预期进度形象。

20223月底项目开工以来,项目团队在工期紧、任务重、现场环境恶劣、场地限制大、协调难度大、疫情严峻等诸多不利因素影响下,边学边干,“摸着石头过河”,加强现场组织协调,优化建设方案,抓实抓细疫情防控,加强工期管控,最终实现年内首批方阵投产目标。开工后一个月便进入云南雨季,而2022年的雨季是普洱地区近五年降雨量和持续时间最长的一年,雨季期间下雨天气达到70%以上,对施工影响巨大。整个项目各类材料和设备等需要1000辆次重型车辆进行运输,道路因大部分路基松软、重型车辆碾压、部分山体滑坡等,造成道路损坏严重,车辆陷车救援、运费上涨、货物压车及车损、二次转运、工人窝工等各种矛盾凸显,项目部第一时间组织协调处理各类纠纷问题,并组织施工机械对松软路基进行块石换填碾压,部分路段铺设水泥稳定层,做好排水措施,确保物资运输畅通。施工过程中,根据光伏项目短平快的特点,梳理工期计划至天,细化确定任务分工、责任到人,施工现场配置10名管理人员,项目部总工程师和生产副经理下沉一线,分别负责光伏发电场区和升压站现场施工管理,及时解决施工困难。

2022年对于这个“第一个吃螃蟹”的项目团队来说注定是不平凡的一年,这一年,18名团队勇士克服重重困难,经历重重考验,经常一大早前往施工现场协调解决各种矛盾困难,深夜才拖着疲惫的身体回到项目部,项目书记吴俊卿从开工以来一直坚守在工地,全年休了4天假便又匆匆赶回工地,正是凭这种攻坚克难的决心和意志,大家心往一处想、劲往一处使,艰难完成各项施工任务。

当前,该项目已经进入冲刺收官阶段,发电场区组件安装已完成98%,集电线路和升压站试验检测和带电调试全部完成,已具备投产并网条件。下一步,项目部将加快推进尾工处理、附属工程、专题验收、并网手续办理、质量监督、并网前后相关试验等工作,确保送出线路建成后能第一时间实现全容量并网投产。(徐迎华 袁在进)
