近日,由石油工程建设公司中原油建承建的陈山油库电气消防系统隐患改造项目电气部分——陈山总降一次受电成功。
为保证受电万无一失,该项目工程人员经过全面安全检查和反复推演,在陈山油库35千伏总降变电站1号、2号主变5次冲击完成,6千伏I段、II段母线充电完成,35千伏、6千伏电压核相完成,变压器空载运行24小时,陈山总降受电成功将为山北配电间2号进线、山南配电间2号进线、金地配电间1号进线与原6千伏电源进线核相及转正争取了时间,并且保证了油库内所有低压负荷转正能够按业主要求的时间节点进行。

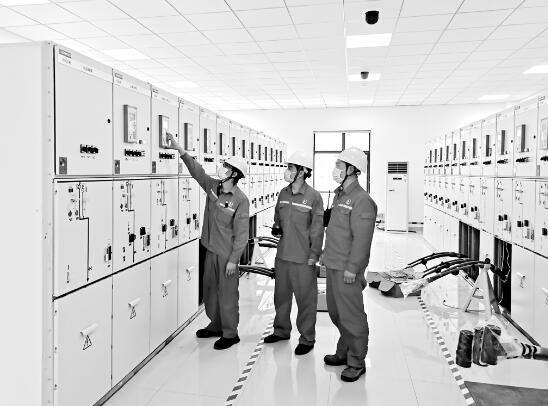

●施工现场
据悉,该工程是中石化销售公司重点隐患治理改造项目,主要工作量是新建35千伏变电所(简称陈山总降)主要是为山南1号/2号线、金地1号/2号线、总降6千伏1号/2号变、污水1号/2号变、山北1号/2号变以及XP-1等七台高压电机供电。山北2号线、山南2号线、金地1号线与原6千伏电源核相完成,保证了后续低压负荷切改按节点进行。
陈山总降的启动标志着陈山油库消防电气隐患改造项目已进入最后攻坚阶段,是后续即将开展的联调联试工作的基础,是该项目的核心组成部分,总降受电直接影响油库生产运行和消防系统改造进度,是确保陈山油库各系统安全、可靠、稳定运行的关键,更是联系上海石化和陈山油库的桥梁,起着变换和分配电能的作用。
该项目逐步复产复工后,中原油建公司积极响应石化集团“百日攻坚创效”行动号召,合理调配劳动资源,狠抓安全生产,严把工程质量,抢建施工进度,顺利实现业主的节点工期计划。在接下来的施工中,该单位参建将士将一如既往地发扬“接受任务不讲条件、完成任务雷厉风行、遇到困难敢打硬拼、项项工作勇争第一”的油建精神,优质高效地完成剩余工程量,向业主交上一份满意的答卷。
(李振 段君毅)
