2017年06月23日 星期五 国内统一刊号:CN51—0098     中国•企业家日报

长宁页岩气提速提效高效推进

来源:企业家日报 作者:

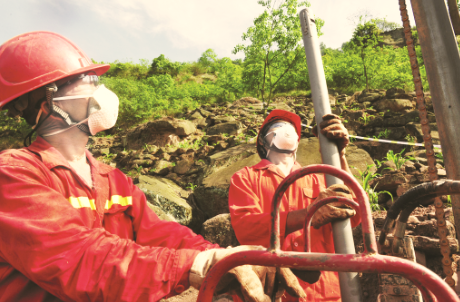

●钻井作业现场

  ■ 张羽

  长宁西区块位于长宁国家页岩气示范区西南角,区内存在地震资料空白区,具有良好的页岩气勘探开发前景。2017年,长宁页岩气公司决定在该区域开展二维地震勘探,共部署二维测线20条,剖面长度1018.48km,设计生产炮次11486炮。由物探第六项目部2318队承担该项目的野外采集任务。

  工区位于四川省宜宾市及云南省昭通市境内,属典型山地地貌,海拔在300m~2100m之间,最大相对高差达1800m;工区山高林密,森林覆盖率超过40%;分布有汉族、回族、苗族、彝族等多个民族,主要经济产业为农业、采矿业、水电业等,山区人烟稀少,封山育林后无人区增多,给长宁页岩气“工厂化”开发提出了更为严峻的考验。

  加大资源投入 运用大兵团空间换时间高效推进

  “2017SL18线524炮地震资料采集任务已经完成。”6月17日早晨8点,长宁西双龙-罗场向斜页岩气二维地震勘探项目刚刚完成了2017SL18线的野外放炮采集任务,刚从仪器车下来的采集工序负责人李林便立即向物探第六项目部2318队队长颜文海汇报工作。

  5天时间完成了3条线的采集任务,其中有两天是因为下雨未能采集,该项目在正常日施工情况下,日均地震资料采集达到493炮,这是以往超五类高陡山地施工从未实现过的,今年的长宁,在资源投入方面该项目由物探二分公司整体调配、部署,共投入职工262人,季节性用工1144人,测量设备53台套,多功能钻机122台套,428采集链4800串,防爆记录仪35台,爆破BoomBOX27台,各型车辆69台,是以往同炮次工作量勘探的2.5倍。

  该项目部通过加大资源投入,优化施工配置,加强安全监管,强化过程管控,克服了工区地形复杂、山高林密、陡崖密布、干扰源多、无人区广、协调难度大等诸多困难。在测量施工的第三天就满足了钻机的上线需求,施工20天就能完成采集试验工作,施工1个多月便开始地震资料采集作业,并在5天完成了3条线1478炮的采集任务。专业化改革下,大兵团作战模式、规模化施工在生产中优势突显,为提速提效赢得了宝贵时间。

  优化施工配置 为不可控施工环节争取时间

  结合往年长宁项目施工特点,雨季时间长、雷区、天坑、溶洞多、山体易垮塌等诸多不可控因素,该项目部提前抓好各施工重点节点关口,为不可控施工环节争取时间。在优化施工配置方面,测量上,为保障测量GPS信号畅通,项目部联合测量专业队合理布置参考站和中继站。项目初期,根据施工实际情况成立专门施测炮井的职工流动站,在保障物理点一次性合格率的同时确保作业进度,以满足钻井尽快上线。与此同时,还购置了一批网络模块,原参考站信号接收范围为10公里,加入网络模块后,接受范围可扩大为20公里。

  钻井上,根据工区地形复杂、山高林密、无人区多、水资源缺乏等特点,配备都是多功能钻机,针对工区山行切割厉害,陡崖多,搬迁困难的情况,临时加大人力、物力的投入,在当地请老乡、马帮帮忙搬运,以保证施工全面铺开,与此同时,采用先进帮带后进,党员示范定责任、定进度等方式,全面拉动整体进度上台阶,峰值时期钻井日平均工作量为247口。

  下药作业上,针对下药班组员工老龄化的特点,今年物探二分公司统一调配,从各个单位共选择了20名35岁以下年轻力壮、能吃苦耐劳的青年,他们大都是近几年的分进单位的复转军人和技校学生,也是各个单位的生产骨干,他们的加入让下药班组注入了新鲜血液。爆炸作业上,成立夫妻炮班、兄弟炮班,把相知相熟的人放在一个班组,目的是为了有效控制安全风险,更好发挥配合默契的特点,让妻子、兄弟能更多地提点身边丈夫、朋友,保进度,也要重安全。

  效益指标硬考核 确保红线不触底

  质量进度上去了,安全关口要前移。项目部承接项目后,立即构建项目HSE工作机制,成立项目HSE管理领导小组,全面推进项目HSE体系运行与管理工作。组织各类应急演练12次;安全培训2131人次,考核合格率达100%;同时针对交通运输、涉爆作业、高陡搬迁、职业危害等主要安全风险,项目部牵头与安全监督组、专业队相关人员成立了风险排查及联合检查小组,加大对作业现场检查的频次,并结合现场发现的习惯性违章、隐患进行现场安全培训,及时分析总结并制定改进措施,加强项目施工运行保障和对各种风险控制措施的落实,截止到目前该项目安全风险排查300余次,纠正整改隐患382起。

  在项目过程管控方面,该项目部扎实做好岗前培训工作,重点对测量选点的合理性,动态井深岩性识别、易垮塌地段移井及保井措施、检波器埋置、下药闷井、自证合格影像录制等分班组、分批次进行了培训,共计达2131人次。同时严格执行落实物探公司“工序负责、自证合格、全面校核”三项原则。“我们在专业队工程队实现了100%质检,下道工序对上道工序100%验收,项目队对各工程队的自证记录资料100%校核”,物探第六项目部2318队队长颜文海认为“三级质控”环环相扣,严丝合缝,有效地堵住了质量漏洞。

  视频自证是专业化改革以来公司提出的新举措,今年,项目部全面规范了视频自证流程,作业单元从抓好工前培训开始,到制作视频自证教程,从完善视频自证程序到配套视频自证仪,项目部设置了自证专人专管校核机制,专业队建立了班组长责任制,从数据倒换到集中充电,从备用视频仪交接到拍摄方位角都一一进行了细化落实,项目部遵循自证合格后再对各工程队进行工程款结算的原则,维护了自证合格的刚性化。

  为确保项目快速、高效推进,项目部出工前组织专业队经过三次桌面推演,制定工期计划。项目运行中对施工中的重点环节采取定人、定任务、定时间、定点“四定”工作;每日晚对当日工作进行消项管理,同时对次日重点工作进行梳理,并以任务清单的形式下发到各单位;地方工农关系提前介入,提前对干扰源进行摸排、协停;采集前对质量、地方协调、干扰协停三大板块是否满足采集条件再次进行核对。真正抓实表单式管理,落实节点控制,确保各生产环节运行顺畅。

  截至6月17日,长宁西二维项目完成测量接收点55079个,占设计99.01%;完成测量激发点11359个,占设计99.71%;完钻井位9532口,占设计83.34%,完成地震资料采集1478炮,占设计12.97%。
